球磨机同步电动机的安装方法流程

日期:2013-05-23  作者:网站管理员  浏览 在线沟通技术在线 联系电话:13849116116
导读:球磨机同步电机定子外壳支腿撑坐在钢底座上,以螺栓相连接。转子前后轴承座也坐在钢底座上,前后两个轴承都是装有轴承合金轴瓦的滑动轴承,其心尺寸是前小后大,都用油环润滑。前轴承座和底座之间是带有绝缘零件的连接,设置绝缘零件的目的是防止感应电流形成的回路而烧伤巴氏合金轴瓦。球磨机同步电机转子和定子的最后精确定位采用液体定位销定位。同步电机定子接线箱装在定子外壳上,其方向与小齿轮同侧,图纸规定 球磨机 同步电机的空气隙见设备随机资料技术要求。 球磨机同步电机的底座是个钢结构件,其断面为工字形。其纵向中心线

球磨机同步电机定子外壳支腿撑坐在钢底座上,以螺栓相连接。转子前后轴承座也坐在钢底座上,前后两个轴承都是装有轴承合金轴瓦的滑动轴承,其心尺寸是前小后大,都用油环润滑。前轴承座和底座之间是带有绝缘零件的连接,设置绝缘零件的目的是防止感应电流形成的回路而烧伤巴氏合金轴瓦。球磨机同步电机转子和定子的最后精确定位采用液体定位销定位。同步电机定子接线箱装在定子外壳上,其方向与小齿轮同侧,图纸规定球磨机同步电机的空气隙见设备随机资料技术要求。

球磨机同步电机的底座是个钢结构件,其断面为工字形。其纵向中心线以1号和8号两个中心标板为依据,用线架挂钢丝垂线锤的方法找正。横向中心以球磨机同步电机中心线和小齿轮中心线间的尺寸进行控制。钢底座的纵横水平和标高,以精密水准仪在钢底座的上平面直接测量,水平度允差为0.05mm/m,其标高可比要求的略低1-2mm,以备精密安装时加垫调整,绝对不允许出现高出设计尺寸的情况。

球磨机同步电机吊装就位:在吊装以前打开定子支脚上的铁盖,在支脚底板的螺孔内拧上4个M36的螺栓,使其露出底板下平面3mm左右。以备调整定子的高度。在球磨机同步电机定子的吊耳上再挂两根绳扣。调整吊转子的两个5t手拉葫芦使此4根绳扣同时受力,但定子绳扣受力大些,转子绳扣受力小些,以保证转子轻压在定子上。

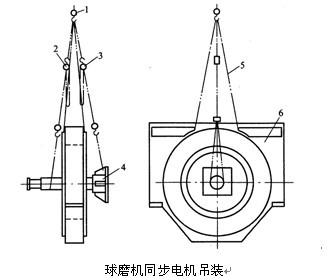

如下球磨机同步电机吊装图所示。以行车吊起球磨机同步电机平稳地落在两个转子轴瓦上,并安上轴承上盖。

问:我们如何调准球磨机同步电机转子和小齿轮轴的同轴度?

答:1、我们用内径千分尺量取小齿轮轴头和球磨机同步电机转子轴端尺寸,使其达到0.3mm,用以控制其两件间的相对位置。如果此尺寸不对的,我们可调整转子轴承座的位置,其允差为±1mm。
       2、我们可以在球磨机齿式联轴器的圆盘上固定一个钢支架,支架上放两个带磁力表座的千分表,两块表间的距离为600mm,以人工盘动球磨机同步电机的转子,按圆周每隔900分成4个位置记下千分表的读数,根据这些读数判断转子轴和小齿轮轴的同轴度和两轴的角度误差。如高度出现误差,可在转子轴承座下加减薄垫片进行调整。如角度出现误差,可移动转子轴承座的位置进行调整,此工作应精细进行,力求高精度。图纸要求转子轴和小齿轮轴的同轴度误差应在0.25mm以内,角度误差为。找好同轴度以后,记下所测数据,但这不是最后的安装精度,在球磨机同步电机底座二次灌浆以后还要变化,如变化较大应重新调整。

问:球磨机同步电机钢底座二次灌浆的方法是什么?

答:球磨机同步电机钢底座二次灌浆时,其砂浆配比、灌浆的方法和要求与主轴承底板相同。灌浆的高度比钢底座下底板低7.5mm,亦要注意对二次灌浆层的保护。

问:如何再次调整和测量球磨机同步电机转子和小齿轮轴的同轴度?

答:在球磨机同步电机二次灌浆层达到养生期,灌浆层的强度达到80%以后,要重新测量和调整球磨机同步电机转子轴和小齿轮轴的同心度。



本文:《球磨机同步电动机的安装方法流程》由吉宏球磨机厂家原创提供!
转载请注明:
http://www.jh116.com/news/dianjiaz.html
吉宏球磨机: http://www.jh116.com/

关于吉宏
吉宏简介
服务宗旨
联系我们
产品中心
全部产品
球磨机
破碎机
烘干机
筛分设备
选矿设备
颗粒机
客户案例
全部案例
视频中心
新闻中心
技术资料
设备保养
联系我们
0371-64087888
手机:13849116116
邮箱:13849116116@163.com
地址: 河南省巩义市鲁庄镇工业区(斜里村口向北100米即到)
